2021年5月26日,正升環境科技股份有限公司收到一封來自國網西藏檢修公司拉薩換流站項目部的表揚信。信中就正升在拉薩換流站換流閥廳封堵改造中做出的貢獻予以極大肯定。
回看這個項目,確實有很多艱辛在其中,但我們信守承諾,保質保量,9天完工,最后收獲的喜悅超越了那些過程中的汗水與淚水。
1、快速響應
當公司確認拉薩換流站閥廳封堵改造項目的確切時間及需求后,迅速組建項目現場團隊配合業主前期工作。本次拉薩項目,公司將副總經理張軍選為項目總負責人,將具備豐富換流站工程經驗的胡康選為本次項目經理。同時根據業主需求、現場情況、施工作業特點等因素,迅速制定項目的施工方案及安全管理方案。
2、充分準備
鑒于項目時間緊任務重的現實情形,公司于4月進行封堵改造施工作業指導內部培訓及實操考試。要求每一位到現場的工人師傅對整個施工流程非常熟悉,并且具備符合標準的施工技能。在正式作業中,不因自身原因而浪費作業時間。
同時項目團隊也根據現場情況,細化施工作業方案,根據時間前后工序進行環節梳理,并將各工序中所需的材料、工具、作業風險點、風險等級、注意事項及重點細節一一列出,為的便是能安全、優質、高效的完成項目。
項目總負責人張軍說道:“本次施工有大量高空作業的環節,安全問題是重中之重。我希望大家一定要安全、效率兩手抓?!?
同時,為了更好的適應拉薩的高海拔區域特性,雖開工時間定在5月中旬,但項目團隊于五一勞動節的假期,就陸續帶領項目施工團隊前往拉薩。
3、不畏艱辛
縱使我們已經做了十分萬全的準備工作,但到現場仍出現了不少問題。
其中最為嚴重的就是高反問題。原本身強力壯、靈活矯健的工人師傅們,面對高海拔的拉薩,或多或少也有不適,頭昏腦漲、惡心、喘不上氣都是常見的癥狀。身體的不適同樣也影響到心理,低沉的情緒蔓延在團隊之間。
面對這種情況,胡康經理每天都在與工人師傅們談心,他說:“我們長途跋涉來到拉薩,為的是把項目做好,而不是被項目嚇倒。當我們完成項目回到成都,拉薩換流站再次投運時,大家能夠驕傲的說,這個項目有我建設的一份力!”
正升環境科技股份有限公司董事長李朝陽也經歷了嚴重的高反,他在開工前期來到了項目現場,為項目團隊加油打氣。高海拔的環境讓李董頭痛加劇,并伴隨著感冒癥狀,這在高原地區是非常危險的情況。即使如此,李董仍強忍著身體的不適,參加了拉薩換流站閥側封堵改造的開工典禮。他認為:“只要能堅持,就應該多和項目團隊在一塊,真正辛苦的是他們。”
(開工典禮實拍)
同時為了節約往返項目現場與住宿地點的時間,項目團隊在現場附近駐扎,住宿地點也相應偏僻,生活條件十分艱苦。項目團隊的所有成員,無論是管理人員還是工人師傅都住在一起,睡大通鋪。項目總負責人張軍說:“條件艱苦并不可怕,但是我們團隊的心一定要在一起?!?
(大伙兒一起睡大通鋪)
本次拉薩換流站閥側封堵改造是我們優化技術方案后的第一個工程項目,在實際施工作業中仍然碰到了許多技術問題,但我們團隊人員齊心協力,共同思考,不局限于紙質方案,用工程實踐去解決,最后交給業主一份滿意的答卷。

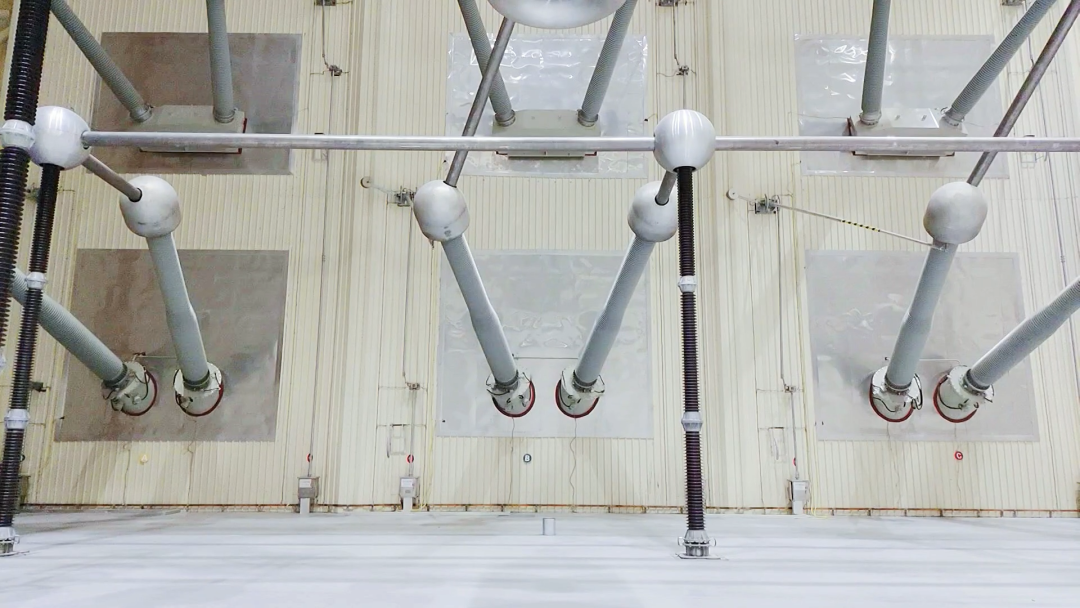

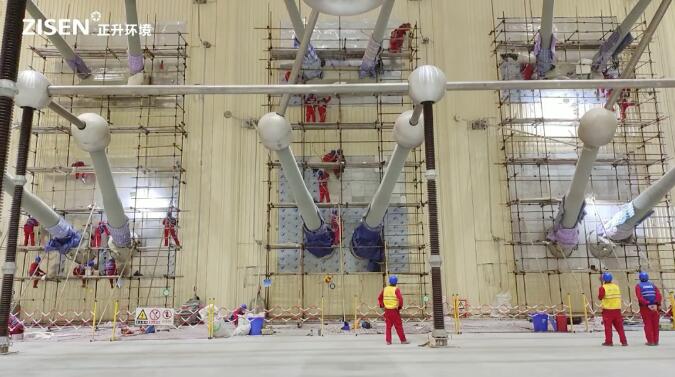

(施工現場圖)
4、正升承諾
2021年5月14日,項目正式入場
2021年5月23日,項目正式完工
僅9天
正升完成了拉薩換流站閥側
14個洞口的封堵改造
順利準時的向業主交付
這就是正升承諾!
